2、主流市場電梯概況

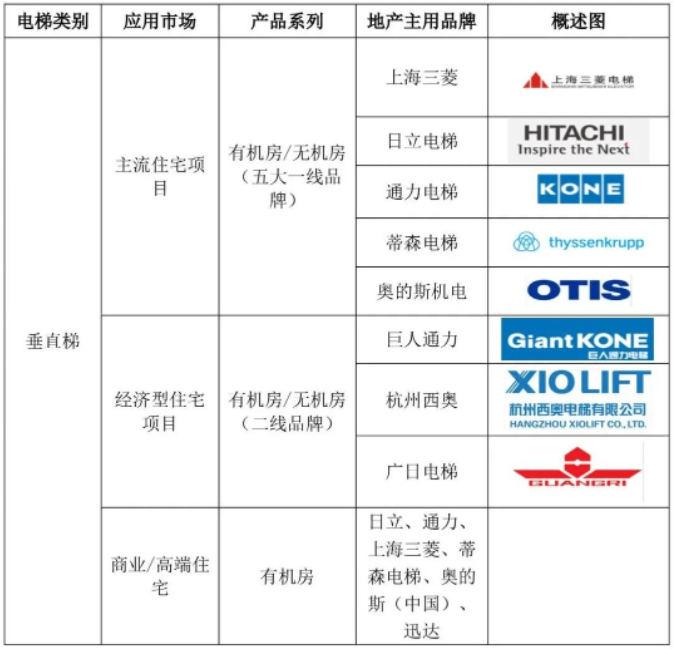

根據2021年發布的數據顯示,我國電梯行業市場集中度較高,日立、通力、奧的斯、迅達、蒂森、三菱等少數外資品牌占據了國內市場約70%的份額,本土電梯品牌的市場占有率約30%。地產在電梯選擇上主要通過其定位選擇匹配產品的電梯品牌,以某地產為例,主流住宅項目主要選用日立電梯、通力電梯、上海三菱,經濟型住宅項目則以西奧電梯、巨人通力居多。
電梯設計規范及成本組成
1、住宅電梯設計規范及要求
參照《住宅設計規范 GB50096-2011》,七層及七層以上住宅必須設置電梯,且須進行適老性設計(每個單元至少一部無障礙電梯);目前部分城市如安徽已出臺新地方標準,要求四層及以上住宅均需設置。
十二層及十二層以上的住宅,每個單元樓設置電梯不應少于2臺,其中應設置一臺可容納擔架的電梯,同時要求電梯的設置應綜合考慮急救功能、消防功能和無障礙通行功能。
建筑高度大于33米的住宅建筑(十二層及以上)、一類高層公共建筑和建筑高度大于32m的二類高層公共建筑、高層廠房需要設置消防電梯。
電梯載重要求:消防電梯的載重量不應低于800kg,轎廂的平面尺寸不宜小于1000×1500mm,其作用在于能搬運較大型的消防器具和放置救生的擔架等;針對住宅樓擔架電梯轎廂尺寸不應小于1600mm×1500mm (或1100*2100),載重量不小于1000KG。
電梯梯速要求:住宅電梯的額定速度不應小于1m/s,且要求電梯從首 層到最高層消防電梯的單程運行時間不超過60s。

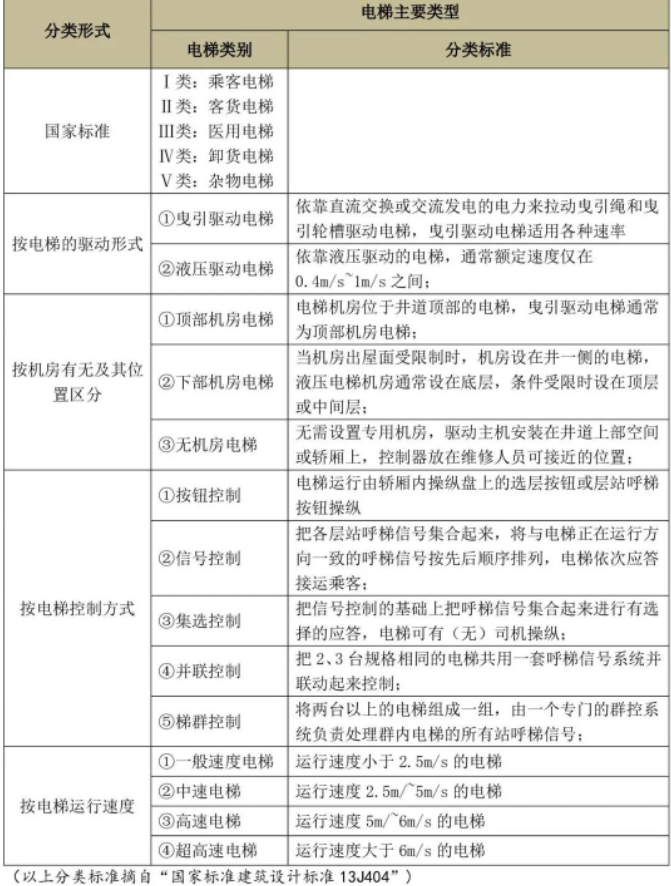

2、電梯構造及成本組成

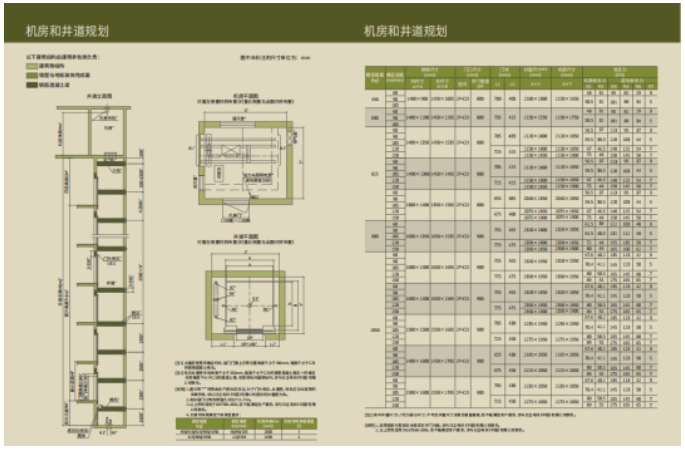

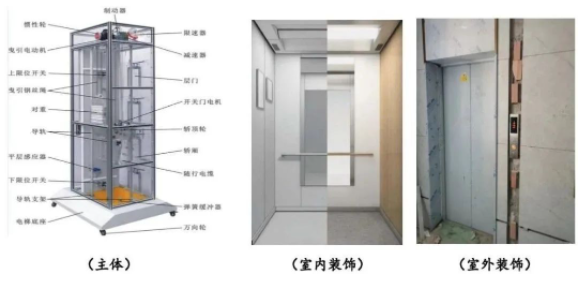

電梯構造組成
電梯組價組成
① 電梯基礎費用(設備+安裝+運輸費):電梯主體(控制柜+曳引機+門機等)+電梯標配功能+電梯基礎裝飾,占電梯成本比例75-85%。
② 電梯必選加載功能:超米費、提升范圍費+五方通話功能+誤指令取消功能+預留視頻電纜。
③ 電梯個性化功能:除電梯標配功能以外,需額外費用加載。
④ 電梯裝飾:在電梯標配裝修標準基礎上增減。

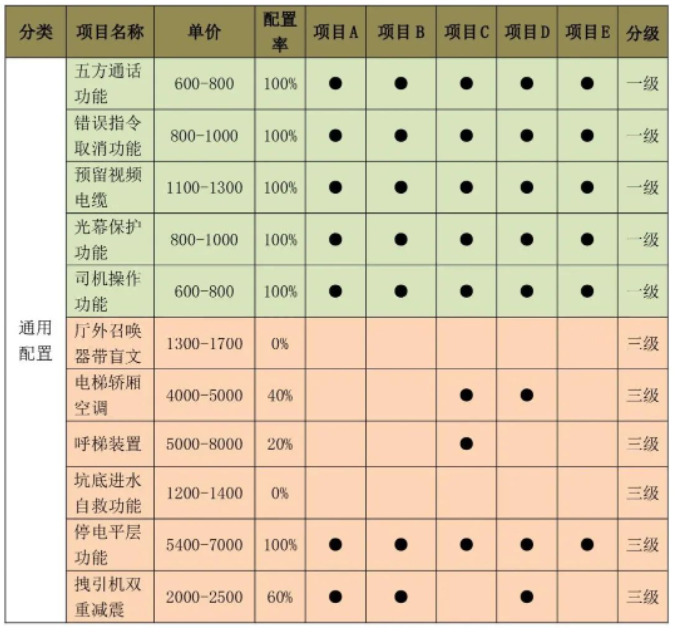

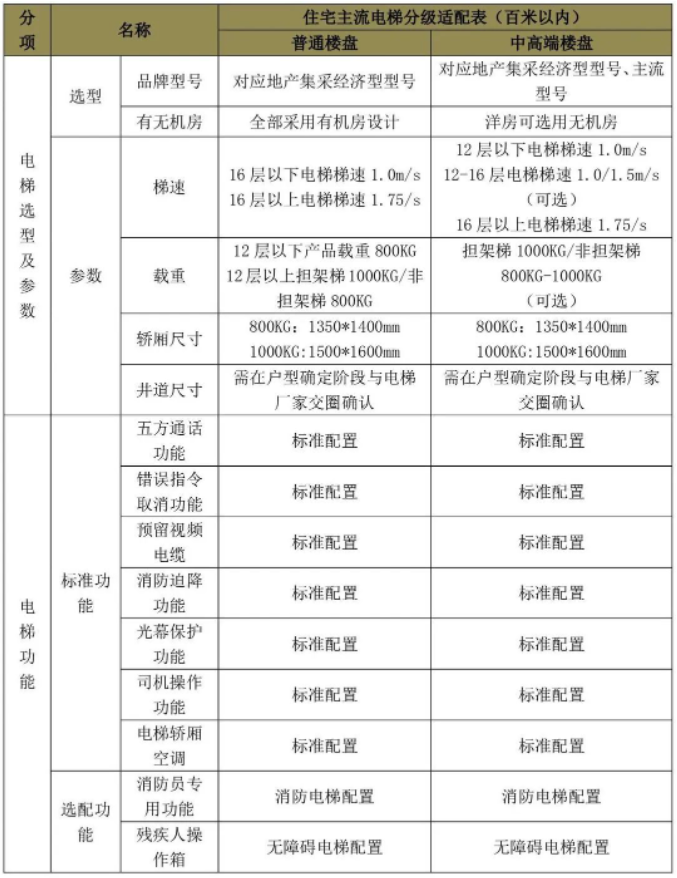

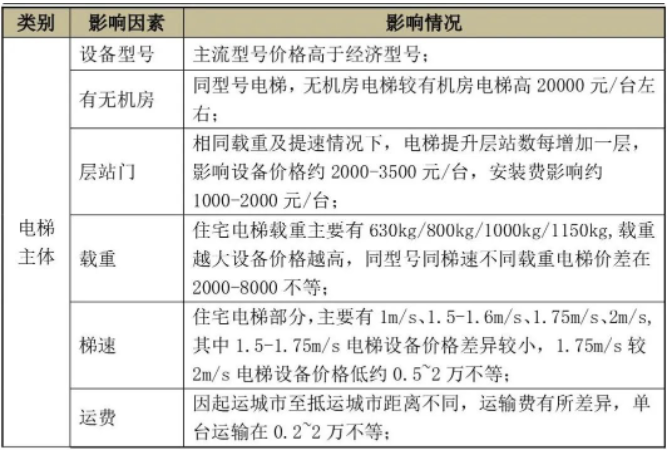

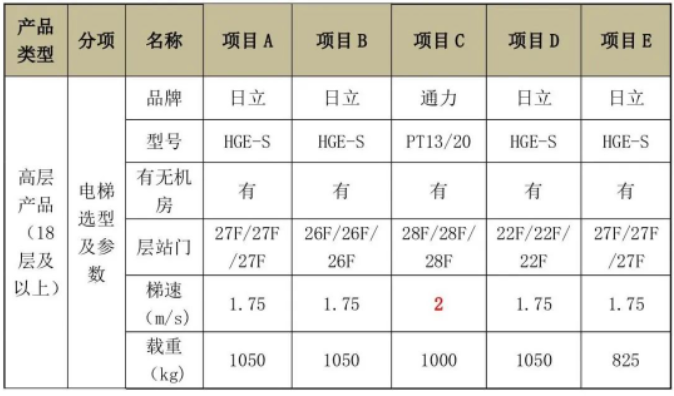

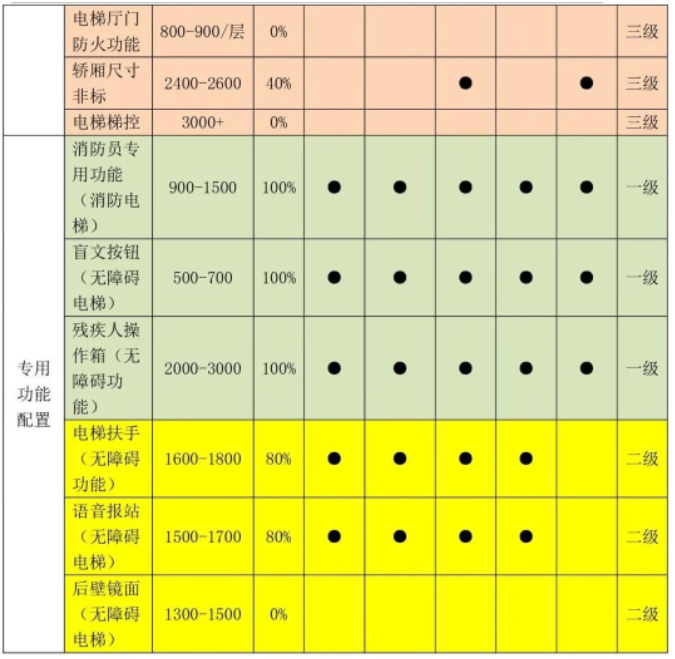

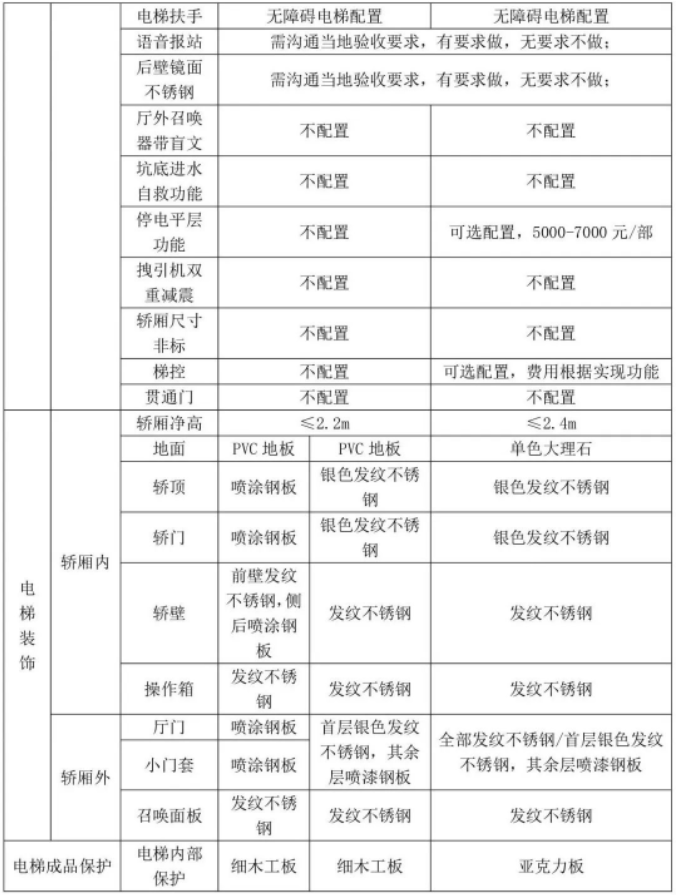

設備主體部分主要影響設備價格的因素為:型號、有無機房、層站門、電梯載重梯速,以某一線電梯品牌為例,主要影響因素對設備價格影響請款如下: 2、各城市公司電梯參數對比 對比情況:以高層產品為例,經對比某些電梯參數信息,除項目C電梯選型梯速為2m/s外,其他高層項目電梯梯速均為1.75m/s: 3、電梯參數配置建議 電梯梯速規范:住宅電梯從首層到頂層運行時間不超過60s;26-33層住宅(100米)→最低梯速1.75m/s;17-25層住宅(80米)→最低梯速1.5m/s;16層以下住宅(50米)→最低梯速1m/s。 梯速建議:住宅百米以下電梯原則上梯速不超過1.75m/s,其中17-33F產品建議梯速1.75m/s,12F以下產品建議梯速1.0m/s;12-16F建議經濟型住宅按1.0m/s控制,改善或高端型住宅可放寬至1.75m/s。 電梯載重要求:消防電梯的載重量不應低于800kg,轎廂的平面尺寸不宜小于1000×1500mm,其作用在于能搬運較大型的消防器具和放置救生的擔架等;針對住宅樓擔架電梯轎廂尺寸不應小于1600mm×1500mm (或1100*2100),載重量不小于1000KG。 注明: 一級(綠色):電梯基本功能或規范強條,各家公司基本都做; 二級(黃色):地方性要求內容,需結合各地驗收規范確定是否需配置; 三級(紅色):費用影響較高,且各公司使用率不高,屬于個性化加載功能; 2、電梯功能配置建議 電梯廳門加載防火門功能 :① 2018版建筑防火規范6.2.9條要求電梯廳門需滿足防火功能(非黑體字),每部電梯每層增加費用約800元(以30層為例每部電梯增加2.4萬元),影響可售單方4元/m2;② 經與設計、廠家溝通,因目前尚無設備驗收要求,市場上普遍不做,建議項目均不配置此項內容。 坑底進水自救功能:底坑電子器件做防水處理,如出現基坑進水會(huì )報警至物業,降低電梯泡水及困人故障率,但目前項目配置較少,建議結合各地區實際驗收要求評估是否配置; 停電平層:電梯停電后自動選擇臨近樓層??坎㈤_(kāi)電梯門,防止停電時出現困人事件,但費用較高,每部電梯5000-7000元,建議除停電高發區域外,大面不配置; ① 井道前壁是磚墻結構時,層門門洞上方需設置高度不小于350mm、強度不小于C25的鋼筋混凝土橫梁。 ② 電梯井道壁采用高度不小于350mm、強度不小于C25的鋼筋混凝土圈梁+磚墻或采用強度不小于C25的混凝土墻,若是其他井道壁結構,間距需提前與廠家溝通確認。 2、電梯隔聲要求 ① 戶型配比及電梯數量:如住宅形式為塔式住宅/單元式住宅,戶型配比 為1T2/2T2/2/4等。 ② 電梯適配標準:結合土地及項目定位,確定電梯品牌及對應適配標準,在可研階段精準測算。 2、戶型設計階段 ① 電梯選型:如洋房電梯采用有機房或無機房設計、是否有貫通門、非標轎廂等成本增量。 ② 電梯井道、門洞尺寸復核:結合集采各廠家電梯井道尺寸表,復核電梯品牌選型對應井道尺寸、門洞尺寸、基坑深度等是否符合要求。 3、電梯招標階段 ① 電梯參數:每棟樓電梯載重、梯速設計是否經濟。 ② 電梯加載功能:針對電梯標配、選配功能是否按適配標準執行;針對地方性配置如后壁鏡子、語音報站提前征詢驗收要求。 ③ 電梯裝飾標準:結合適配標準與設計共同確定電梯裝飾方案,需關注電梯裝飾重量是否與方案相匹配。 4、電梯進場施工階段 ① 電梯進場時間:電梯需提前60天安排電梯廠家排產,進場施工周期約為50天;現場普遍主體封頂二結構施工階段電梯開始施工,50天后移交精裝修單位使用;交付前按月計取維保費用,每月600-750元不等;(需前置排布合理電梯移交工期,避免交付前使用時間過長) 5、電梯交付維保階段 ① 電梯維保:提前使用階段易產生電梯進水、損壞等問題,需提前簽署移交協議,明確責任單位,避免后期扯皮。
